# 容量规划

产能规划是组织根据资源和现有工单决定是否接受新订单的过程。

您的帐户已默认启用容量规划,要了解更多信息,请访问:

主页 > 制造 > 设置 > 制造设置

工单

1.先决条件

在创建和使用工单之前,建议您首先创建以下内容:

2. OneOfficeERP 中的容量规划如何运作

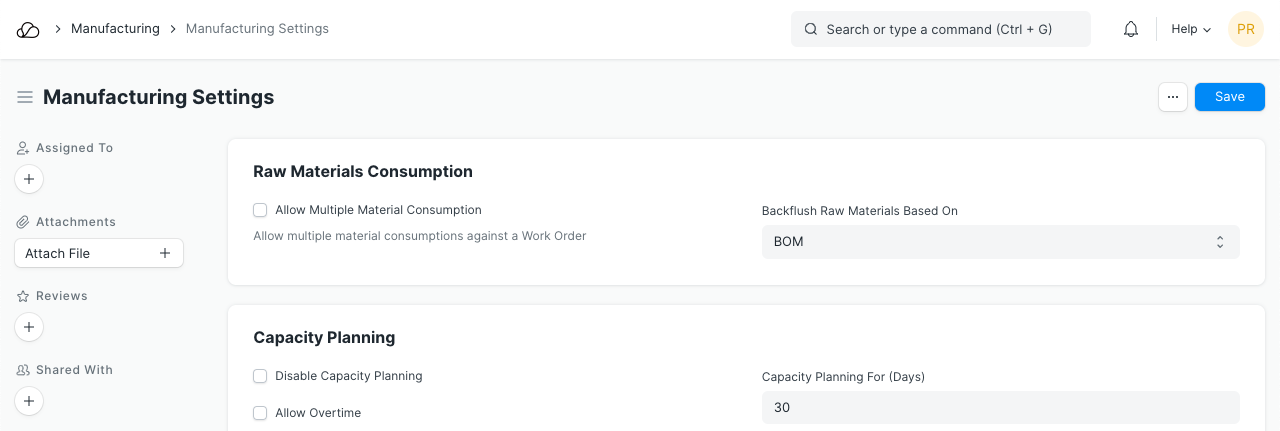

用户必须在制造设置下的“产能规划”字段中定义天数,以规划即将到来的工作订单。例如,如果您将产能计划保留了 30 天,而要制作 1 个成品则需要 5 天,那么在当前日期用户只能接受 6 个工作订单 (30/5 = 6)。当您的工作站 空闲时,您可以接受下一个工单。

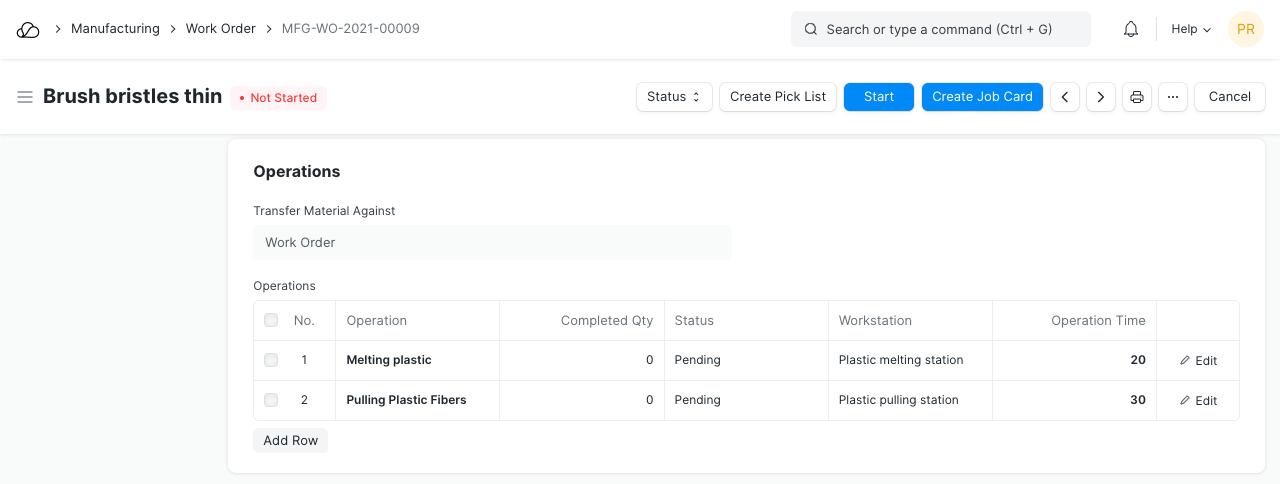

2.1 通过操作创建工单

用户需要创建带有操作的工单,以便系统根据工单跟踪作业卡 时间。

工单

用户提交工单后,系统将生成包含可用工作站时间详细信息的作业卡。如果在制造设置中禁用“允许加班”,则系统会根据工作站中定义的时间安排作业。如果禁用“允许假期生产”,则系统仅在工作日安排作业。

2.2 工作站生产能力

在工作站中,用户可以设置“生产能力”。这是系统允许您在此工作站中执行的操作数。例如,如果某个工作站可以同时处理 10 个操作,则将“生产能力”输入为 10。

工单

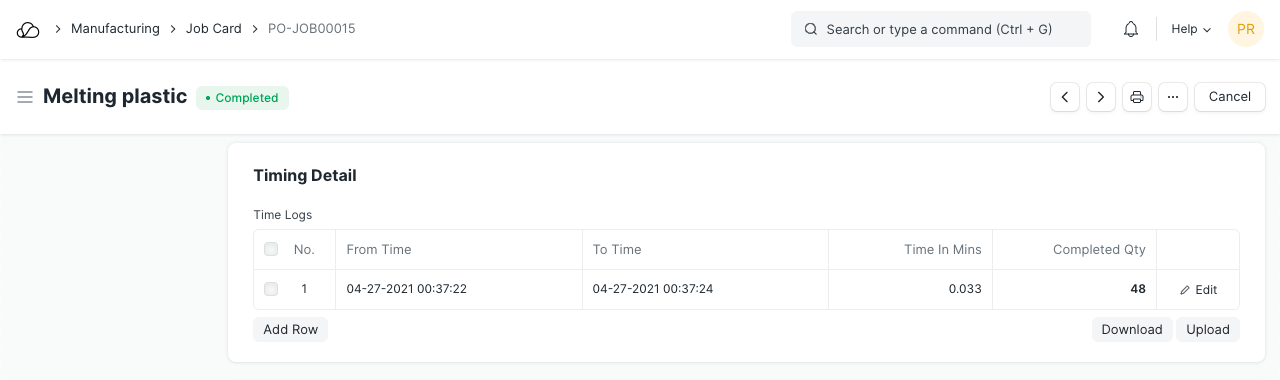

2.3 计时工作卡

系统将根据完成该操作所需的时间和工作站的可用性,自动创建作业卡,并根据每个操作计时。用户必须设置计划开始日期,系统根据操作时间计算计划结束日期。

工单

2.4 工单计划开始日期和结束日期

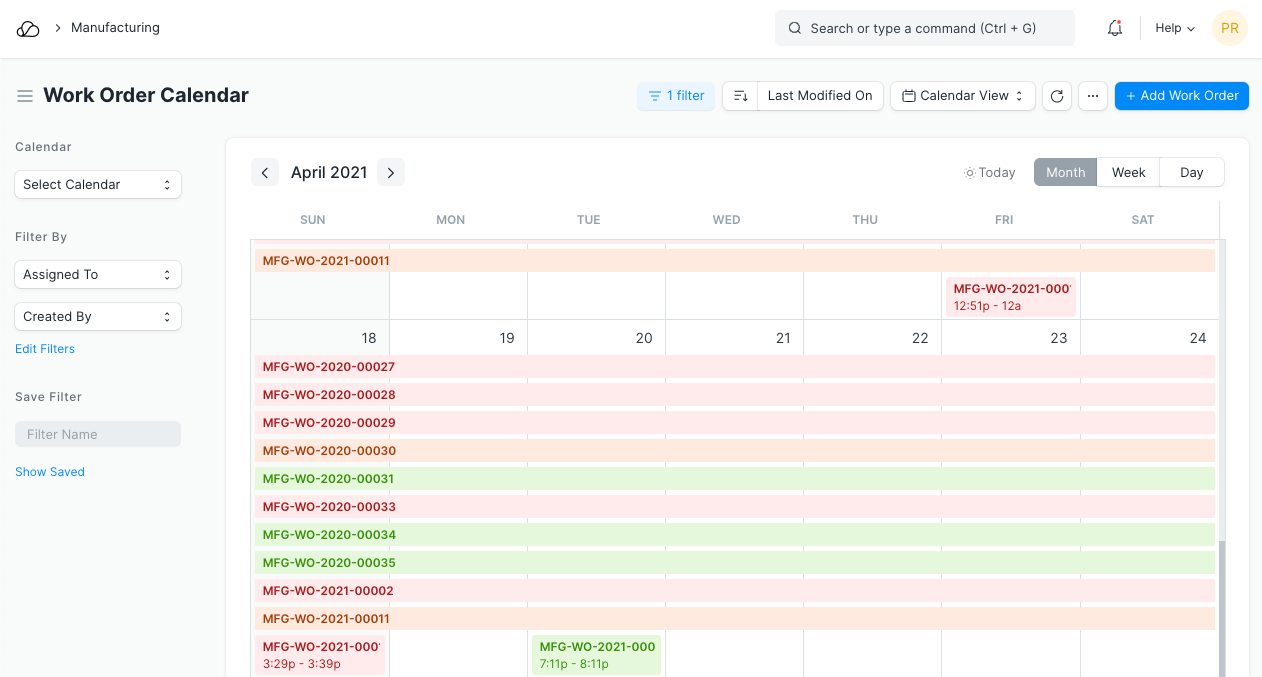

根据计划的开始日期和结束日期,用户可以计算出其工作站的容量。此外,他们还可以使用日历 跟踪工单的状态。

要查看日历,请转到:

工单列表 > 日历 > 默认

工单

2.5 容量规划错误

如果生产能力天数小于完成操作所需的时间,则系统会抛出产能计划错误。在这种情况下,用户必须增加制造设置中“生产能力”天数下的数字或根据工作站的容量减少成品数量
